2019 рік

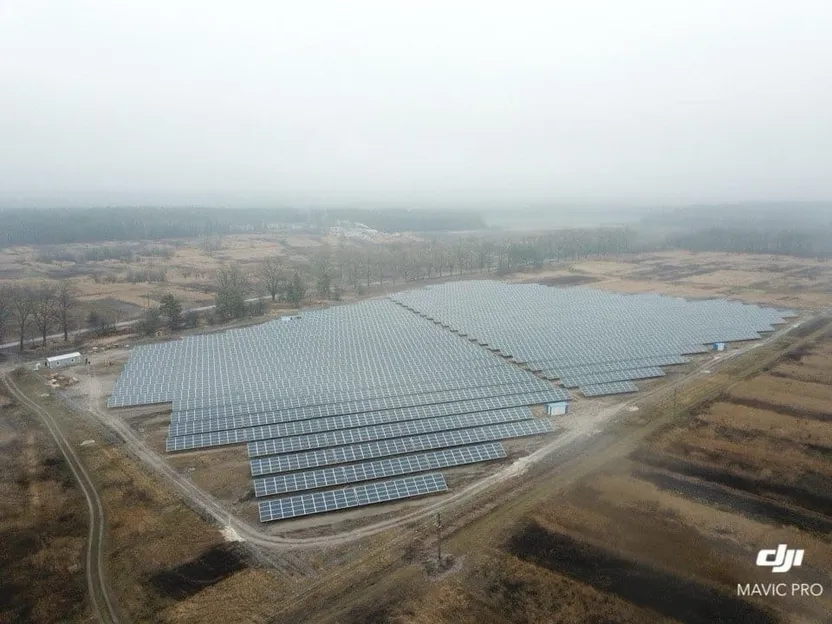

СЕС 3,6 МВт
Наземна сонячна електростанція 3,6 МВт, вигляд з дрона- Потужність
- 3,6 МВт
- Рік
- 2019
- Статус
- Діюча
Один договір на проєкт, обладнання, монтаж і приєднання. Сонячна станція, накопичувач або обидва разом.
Один договір, одна відповідальність: від техумов до сервісу.
ТЕО, робочий проєкт, технічні умови, погодження з оператором мережі.
Панелі, інвертори, батареї і шафи УЗЕ зі складу.
Кріплення, панелі, кабель, щити, шафи УЗЕ. Своя техніка і люди.
Облік, випробування, введення в експлуатацію, статус активного споживача.
10 років на панелі, 3 роки на інше обладнання. Гарантійні випадки оформлюємо ми.
Моніторинг генерації, планове обслуговування і ремонт по всій Україні.
Орієнтовні терміни для обʼєкта на 100–500 кВт. Для будинку швидше, для мегаватних станцій довше.
Виїзд, аналіз споживання за рік, потужності вводу і місця. Пропозиція з обладнанням і термінами.

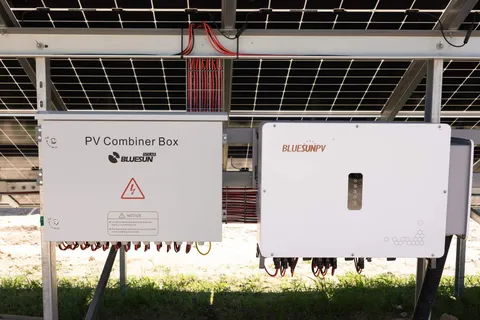

Обладнання зі складу, доставка на обʼєкт, вхідний контроль.
Кріплення, панелі, кабель, інвертори, шафи, щити. Власна бригада і техніка.
Перевіряємо і вмикаємо станцію, налаштовуємо моніторинг і показуємо, як ним користуватися.

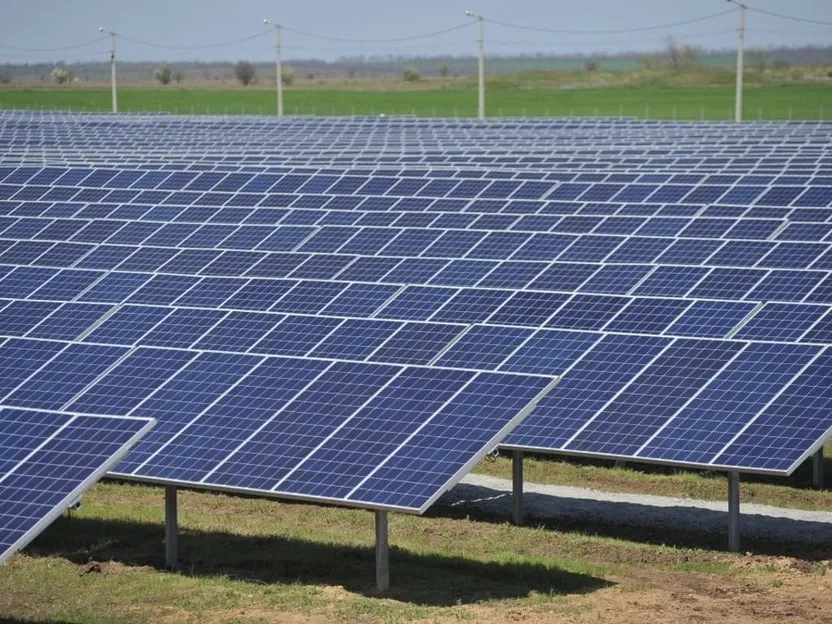

Кілька наших найбільших станцій і накопичувачів. Решту обʼєктів покажемо за запитом.

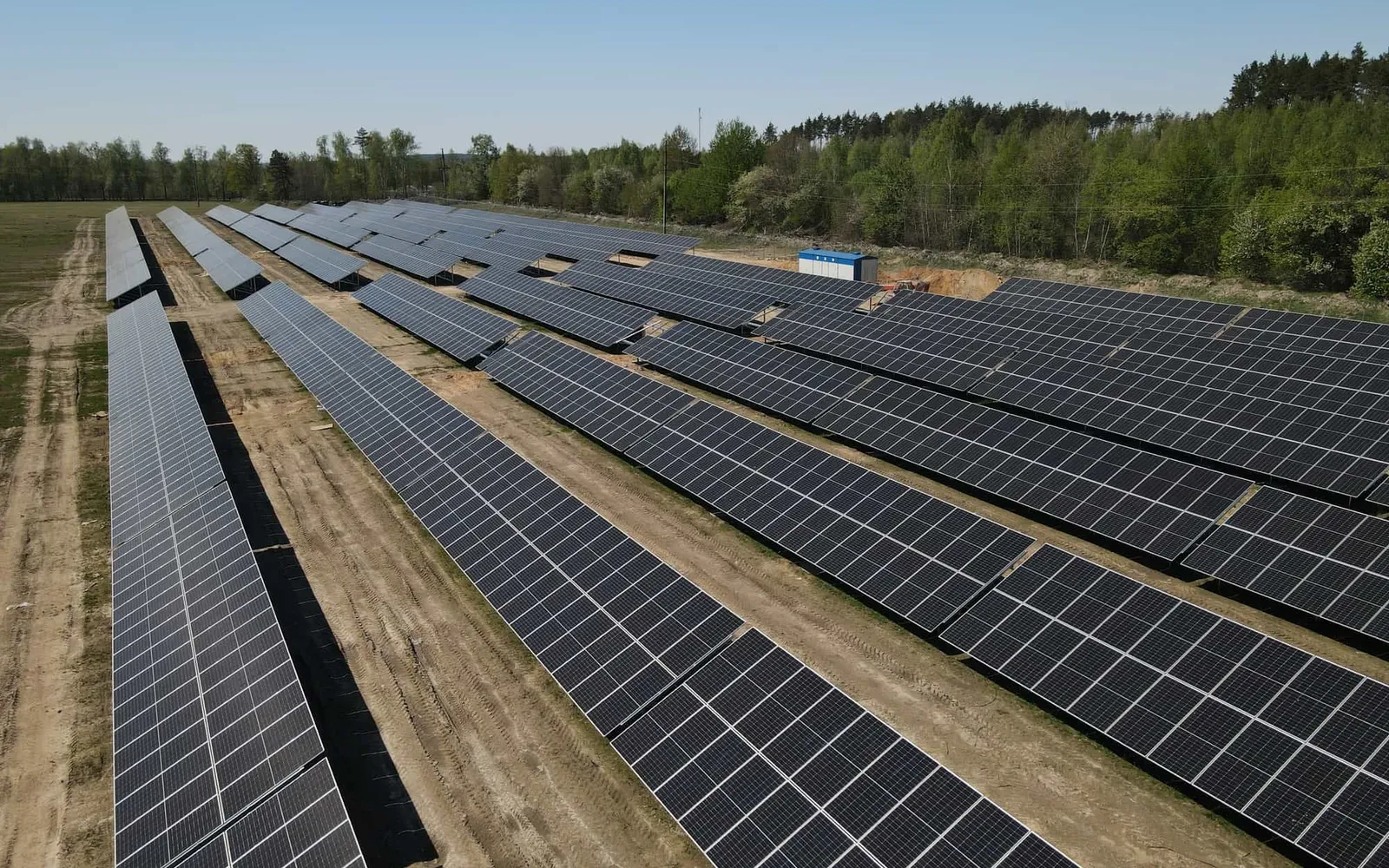

2019 рік
2020 рік
Інвертори, акумулятори і сонячні панелі купуйте в нашому магазині з доставкою по Україні. Обладнання для бізнесу (інвертори від 30 кВт, високовольтні батареї і УЗЕ) підбираємо під проєкт.
Порахуйте самі
Порядок цифр за вашими даними. Точний прорахунок робить інженер.
Для дому
Панелі на даху, гібридний інвертор і батарея LiFePO4. Удень будинок живиться від сонця, уночі і при відключеннях від батареї.
Інсталяторам і дилерам
Панелі, інвертори і батареї зі складу, гарантія виробника, підтримка інженерів.
Для дахової станції на 100–500 кВт від договору до запуску минає орієнтовно від трьох тижнів до двох місяців: 1–4 дні на аудит і прорахунок, до тижня на постачання зі складу, 1–5 тижнів на монтаж і близько тижня на запуск. Наземна станція на мегавати триває довше.
Гарантію на обладнання, яке ми постачаємо, даємо ми, Зоннен Енерджі: 10 років на сонячні панелі і 3 роки на інвертори, акумулятори та інше обладнання.
Гарантійний випадок оформлюємо самі: зателефонуйте або напишіть, і ми організуємо обмін або ремонт по всій Україні.
Ми. Готуємо заяву на технічні умови, розробляємо проєкт, погоджуємо його з оператором системи розподілу, організовуємо облік і випробування, супроводжуємо введення в експлуатацію. Замовник підписує документи і отримує готову станцію.
Для станцій, що продають надлишок, оформлюємо статус активного споживача або генеруючої установки залежно від потужності і мети.
Net billing — механізм самовиробництва для активних споживачів: електроенергія, яку станція віддала в мережу, зараховується за ринковою ціною і компенсує вартість спожитої. Він працює для приватних будинків і підприємств з генерацією в межах дозволеної потужності.
Умови залежать від договору з постачальником і чинної редакції законодавства.
Залежить від тарифу, графіка споживання і частки власного споживання генерації. Для підприємства, яке працює вдень і споживає більшу частину виробленої енергії, дахова СЕС окупається швидше, ніж станція на продаж надлишку. Накопичувач додає економію на різниці цін у дешеві й дорогі години та на зрізанні піків.
Орієнтовну окупність з вартістю під ключ покаже калькулятор для бізнесу на ваших цифрах. Точну рахуємо в прорахунку за вашими даними обліку.
Три причини. Резерв: при відключенні виробництво не зупиняється, перемикання за 10 мс. Тариф: батарея заряджається вночі за нижчою ціною і розряджається вдень. Пік: накопичувач зрізає пікове споживання, за яке підприємство платить за потужністю, і дозволяє не розширювати ввід.
Напишіть, що за обʼєкт і яка потужність вводу.
